南水北调渠首陶岔水文站时差法超声波流量计的安装与应用

2025-08-29

项目背景

陶岔渠首枢纽工程位于河南省南阳市淅川县九重镇陶岔村,是南水北调工程输水总干渠的引水渠首,其下游站点“1+400”为重要水文测站。由于渠道常年处于水深7-8米的供水状态,传统水文监测方式面临挑战,现场采用无线时差法超声波流量计,并创新实施带水安装工艺。

科技带水安装技术方案赋能,探寻最佳点位

(一)支架制作与设备安装

通过焊接工艺制作二十多米的带水支架,支架分为水下安装段与水上固定段。安装前先对设备进行模拟对准,精确计算各项安装数据(如支架角度、设备高度等)。模拟完成后,将设备固定于支架水下段,再按预设数据将支架整体下放至渠道指定位置,水上部分固定于渠道边坡,最后完成设备参数调试与运行。

        带水支架示意图                   带水支架安装示意图


(二)关键流程说明

1. 模拟对准:通过专业计算模拟水流环境,确保设备安装角度与水流方向匹配,减少测量误差。

2. 带水作业:全程无需排水,直接在水下完成支架定位与设备安装,避免中断供水。

3. 固定调试:支架水上部分采用高强度固定方式,设备调试后进入实时监测状态。

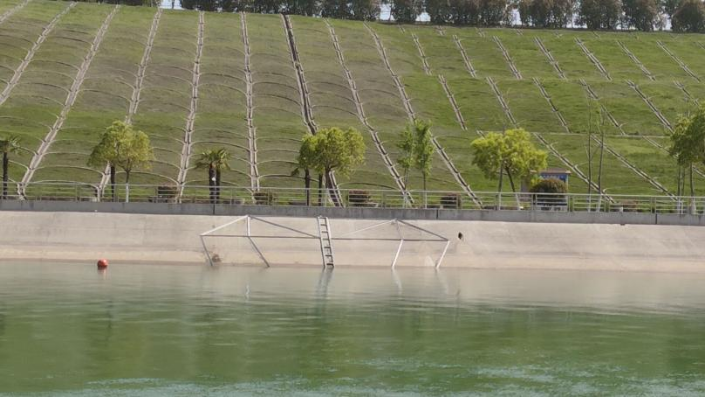

带水支架安装完成示意图

应用成效与技术价值

(一)核心优势

1. 可靠性:带水安装工艺避免传统施工对供水的影响,保障渠道持续运行。

2. 稳定性:设备长期运行无故障,信号诊断显示各声道状态正常,数据波动范围小。

3.准确性:测量数据与实际水流参数高度吻合,满足水文监测精度要求。

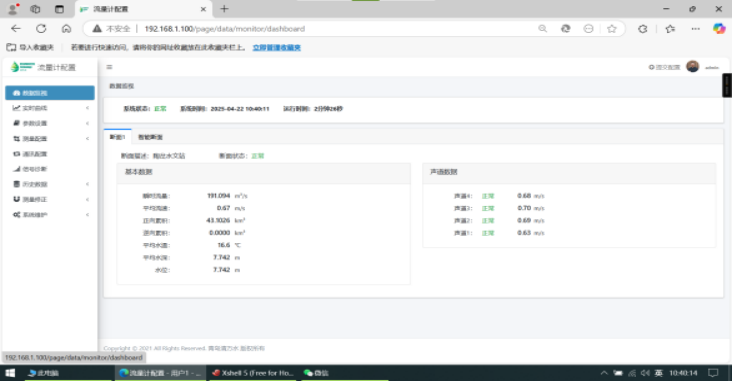

设备运行应用示意图


(二)实践意义

本次安装与应用验证了无线时差法超声波流量计在深水深渠环境下的适用性,为南水北调工程及同类水利项目提供了不停水监测的技术范本,提升了水文监测的智能化与高效化水平。
